项目名称:中国摩(重庆)项目三期、四期(娱乐综合体项目)BIM设计咨询

业主单位:重庆中农国信置业有限公司、三五美国摩(重庆)发展有限公司、

项目简介:

中国摩(重庆)项目三期、四期(娱乐综合体项目(一期))是集主题娱乐、影院及餐饮配套等于一体的超大型娱乐综合项目。建筑东西向约483m,南北向约282m,建筑面积487979.88㎡,其中公建面积233599.96㎡,地下车库265211.86㎡,占地面积约10.85万㎡,中央为中心娱乐区,屋顶最高点达60.1m,四周步行街环绕,型体庞大。本项目位于保税港区举人坝轻轨站旁,作为目前国内乃至亚洲首家365天、全天候、全家庭的室内大型游乐商业娱乐综合体,备受社会关注,业主、公司领导高度重视。

项目综述:

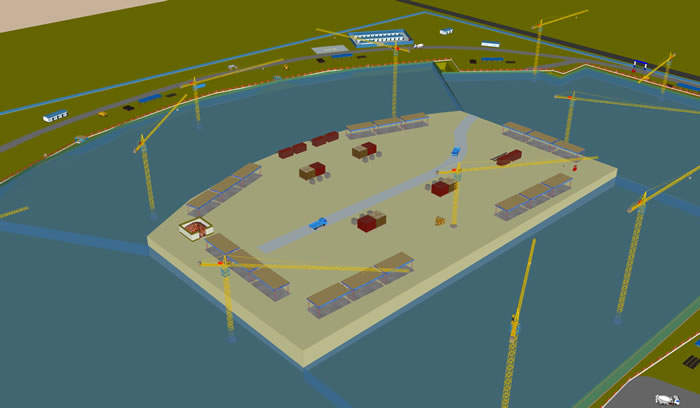

本工程单体体量大、占地面积大,结构复杂、分项工程类别多,多工种、多工序穿插施工难度大。

因此本工程采用BIM管理技术,以 BIM 技术作为信息载体,形成数据管理平台,提供项目决策所需信息。在BIM 数据支持下,提高综合管理水平,合理控制工程成本,加强进度及质量的管控,实现绿色环保施工目标、实现安全文明施工目标、实现项目的全过程精细化管控。并协助设计深化施工图,工程交付后为业主提供物业运维支持。

项目重难点及解决方案:

1.本工程单体体量大,占地面积大,模板、支撑体系架管等周转材料用量大,如何节约周转材料用量及合理协调周转次数是本工程的难点

BIM解决方案:

利用广联达模板脚手架计算软件和EveryBIM平台,精确计算模板及架体使用量,制度施工模拟视频,合理安排施工作业面,最大程度实现材料周转使用,节约成本。

2.本工程机电安装工程设备数量多、交叉管线多,部分设备尺寸大。专业多、交叉多、图纸变更多、设备体量大、设备运输、安装难度大。

BIM解决方案:

采用BIM技术进行深化设计,提前做好预留措施,进行综合管线排布。运用BIM技术进行过程施工模拟及检查,随时根据BIM的碰撞检查,完善过程的施工支持,保质保量完成施工。

3.本工程结构多样复杂,型钢混凝土结构、钢结构、膜结构、幕墙等专业间的节点深化施工难度大

BIM解决方案:

采用BIM技术对专业分包单位深化设计进行统一管理,确保各专业协调一致。形成设计联络会制度,过程中及时沟通,提出合理化建议与业主和设计协商解决。利用revit对各结构专业间节点搭建模型,经过与设计对接优化后,对施工现场进行3D技术交底,保证施工质量及工程效果。
